Kiedy wstawić okna, żeby dach ich nie zalał? Poradnik 2026

Ekipa domydlaludzi Aktualizacja: 18 sierpnia 2026 r.

Wstawić okna przed dachem można, ale wyłącznie w jednym scenariuszu: kiedy planujesz wyłącznie okna połaciowe, montowane przez dekarza w trakcie krycia połaci. Każda inna sytuacja, czyli montaż okien fasadowych (PCV, drewnianych, aluminiowych) przed wzniesieniem konstrukcji dachowej, prowadzi do poważnych strat finansowych i technicznych. Otwarta budowa bez dachu oznacza brak ochrony przed deszczem, śniegiem i mrozem, a otwory okienne działają jak lej, wpuszczając wodę wprost na świeżą piankę montażową, ościeża i warstwy muru. Krótka odpowiedź brzmi więc: dla okien fasadowych absolutnie nie, dla dachowych wręcz trzeba. Reszta artykułu rozkłada ten temat na czynniki pierwsze w kontekście harmonogramu, technologii, norm i realnych kosztów, które ponosi inwestor, gdy kolejność prac zostanie odwrócona.

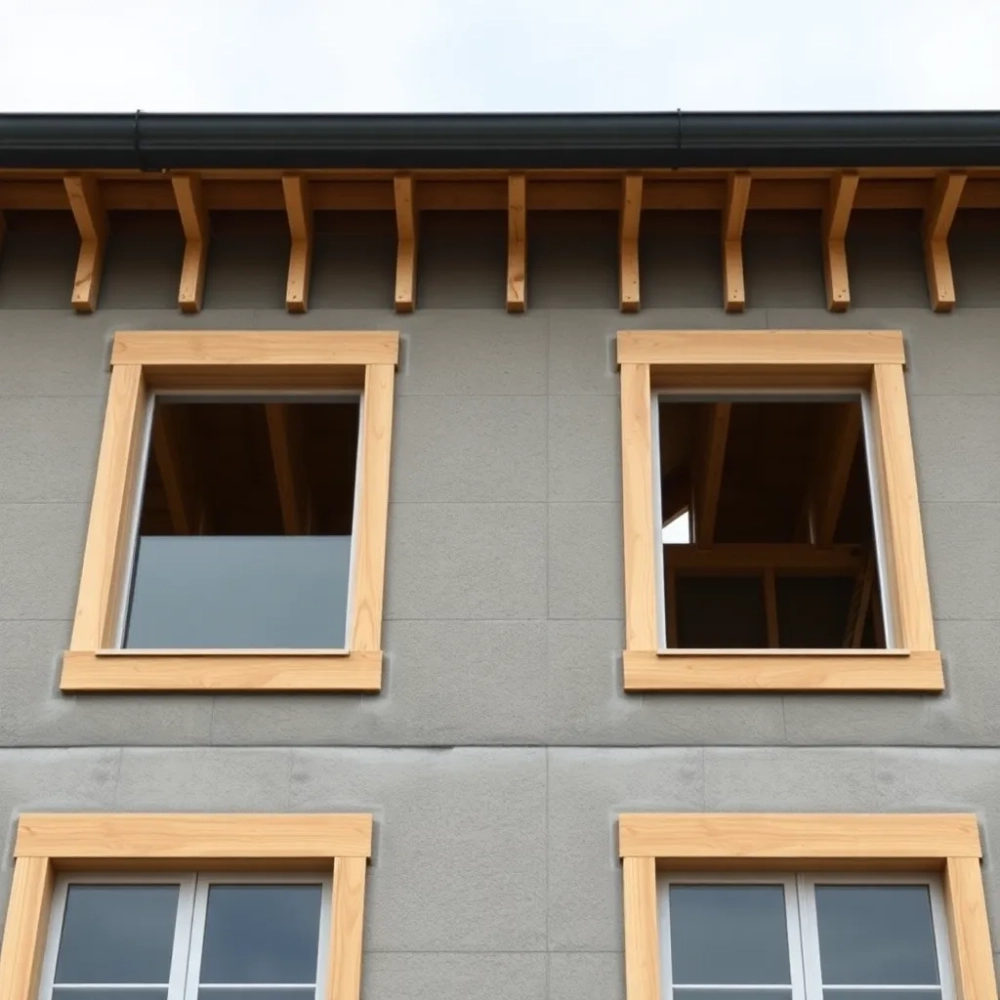

Czy można wstawić okna przed dachem

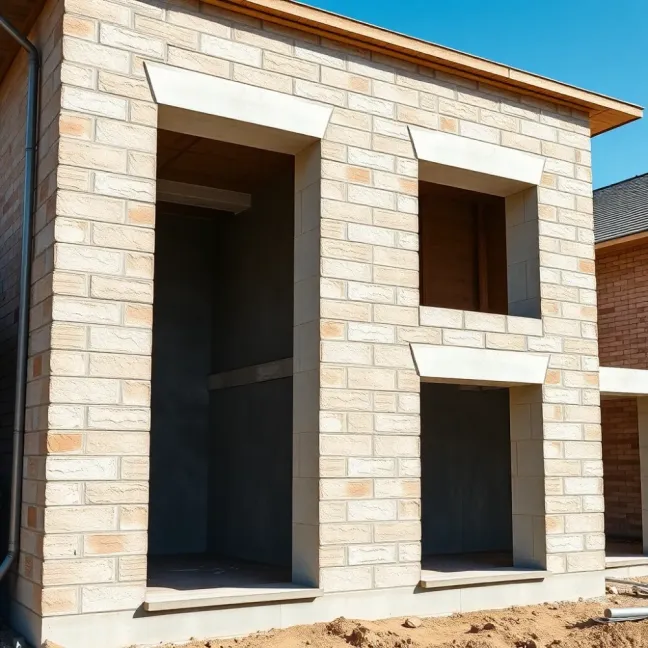

Kiedy zamawiać okna, żeby nie czekać tygodniami

Optymalny moment na złożenie zamówienia to 6-10 tygodni przed planowanym montażem, czyli mniej więcej wtedy, gdy gotowe są otwory okienne w murach i znasz dokładne wymiary z projektu wykonawczego. Zbyt wczesne zamawianie grozi tym, że ekipa murarska wprowadzi korekty w otworach i wymiary przestaną pasować do zamówionych profili.

Standardowy termin realizacji w szczycie sezonu budowlanego, czyli od maja do września, wynosi 8-12 tygodni dla okien PCV i aluminiowych, a dla drewnianych nawet 10-14 tygodni. Zimą i wczesną wiosną czas realizacji skraca się często do 4-6 tygodni, bo producenci mają mniej zleceń.

Zanim wyślesz zapytanie do producenta, przygotuj dziesięć kluczowych informacji, które skrócą proces ofertowania o połowę:

  • wymiary otworów w świetle muru (wysokość i szerokość w trzech punktach),
  • typ profilu (PCV, drewno, aluminium) i liczbę komór w profilu,
  • rodzaj pakietu szybowego (dwuszybowy U=1,1 W/m²K czy trzyszybowy U=0,7 W/m²K),
  • kolor i struktura powierzchni (zawsze podaj kolor od strony wewnętrznej i zewnętrznej),
  • kierunek otwierania i typ okucia (rozwierno-uchylne, uchylne, przesuwne),
  • liczba i rozmiar drzwi tarasowych (podnoszono-przesuwne HS mają osobny cykl produkcyjny 12-16 tygodni),
  • potrzeba parapetów zewnętrznych i wewnętrznych,
  • planowane rolety zewnętrzne lub żaluzje (wymagają wzmocnień i puszek w profilu),
  • wymagania akustyczne (przy hałaśliwej okolicy szyba laminowana 6+4 mm daje izolacyjność Rw=42 dB),
  • adres dostawy i ograniczenia w dojeździe (dźwig HDS wymaga twardej nawierzchni i 8 m przestrzeni).

TIP: Nietypowe wymiary, łuki, trójkąty i okna o szerokości powyżej 240 cm wydłużają produkcję o dodatkowe 2-4 tygodnie, bo wymagają indywidualnego projektowania linii technologicznej. Uwzględnij to w harmonogramie, bo opóźnienie jednego okna potrafi zatrzymać całą ekipę montażową.

Sezonowość i kolejka produkcyjna

Producenci profili PVC w Polsce pracują na trzy zmiany od marca do października, ale i tak kolejki sięgają 8 tygodni. W listopadzie i grudniu moce produkcyjne spadają, ale jakość obsługi rośnie, bo handlowcy mają mniej klientów.

Zamawianie okien w grudniu lub styczniu na montaż w marcu to sprytne posunięcie, które skraca czas oczekiwania i pozwala wynegocjować rabat 5-10% za wczesną rezerwację. Pamiętaj jednak, żeby magazynować okna w suchym, zadaszonym miejscu, najlepiej na paletach oryginalnych producenta.

Stan surowy otwarty a montaż okien

Stan surowy otwarty oznacza budynek z wzniesionymi ścianami nośnymi i działowymi, stropami, schodami oraz więźbą dachową, ale bez pokrycia dachowego, okien, drzwi zewnętrznych i jakichkolwiek instalacji. To etap, na którym okna fasadowe montuje się najczęściej i najbezpieczniej, pod warunkiem że wcześniej zamknięto dach.

Kolejność prac wygląda następująco: ściany i stropy, konstrukcja dachu, pokrycie dachowe z obróbkami blacharskimi, montaż okien fasadowych, montaż drzwi zewnętrznych, ocieplenie, tynki wewnętrzne, wylewki. Odwrócenie tej kolejności, czyli montaż okien przed dachem, łamie logikę fizyki budowli.

Deszcz padający na świeżą piankę montażową wypłukuje z niej gaz, zmniejsza objętość i tworzy mostki termiczne. Woda przedostająca się przez niezabezpieczone otwory okienne zwilża warstwę izolacji termicznej w ścianie, co w polskich warunkach klimatycznych (średnio 600 mm opadu rocznie) oznacza konieczność wymiany ocieplenia po jednym sezonie.

Typ oknaKiedy montowaćDlaczego
PCVpo dachu, przed tynkamiodporny na wilgoć, wytrzymuje krótkotrwałe opady
Drewnianepo wyschnięciu murów, wilgotność poniżej 12%drewno chłonie wodę i pęcznieje, deformuje ramy
Aluminiowepo dachu, elewacja możliwa późniejstabilne wymiarowo, toleruje wahania temperatury ±60°C
Dachowepodczas krycia dachuwymagają obróbki blacharskiej i kołnierza paroprzepuszczalnego

UWAGA: Montaż okien drewnianych w budynku, w którym tynki nie wyschły (wilgotność ścian powyżej 5%), prowadzi do skręcania ram i pękania powłoki lakierniczej w ciągu 12-18 miesięcy. Wilgotność mierzysz wilgotnościomierzem do drewna lub metodą karbidową CM w murach.

Temperatura montażu i warunki pogodowe

Minimalna temperatura montażu pianki poliuretanowej to +5°C dla produktów standardowych i -10°C dla pianek zimowych oznaczonych symbolem „winter". Poniżej -10°C żadna piana montażowa nie wiąże prawidłowo, bo reakcja chemiczna z gazem spowalnia do tego stopnia, że piana nie osiąga deklarowanej ekspansji.

Okna PCV i aluminiowe montuj w temperaturze powietrza zewnętrznego od +5°C do +30°C. Aluminium rozszerza się przy 23 μm na każdy metr bieżący i 1°C, więc w lutym przy -15°C profil ma temperaturę znacznie niższą niż otoczenie po zamontowaniu i rozszerza się latem, generując naprężenia w narożnikach.

Jeśli musisz zabezpieczyć otwory okienne na zimę (przerwa w budowie od listopada do marca), zastosuj deski OSB o grubości 18 mm przycięte na wymiar otworu z luzem 1 cm na każdą stronę. Luz wypełniaj wełną mineralną, która pozwala ścianie oddychać i nie dopuszcza do przemarzania węgła muru.

Wentylacja budynku w stanie surowym

Świeże mury i stropy oddają od 20 do 40 litrów wody na każdy metr sześcienny w ciągu pierwszych trzech miesięcy. Wietrzenie nowego budynku to nie luksus, lecz konieczność, bo bez wymiany powietrza wilgotność względna w środku przekracza 90% i rozpoczyna się rozwój grzybów pleśniowych.

Otwieraj okna na oścież na 10-15 minut dziennie, nie zostawiaj ich w pozycji uchylnej. Krótkie, intensywne wietrzenie usuwa więcej wilgoci niż całodniowe uchylenie, bo wymiana powietrza opiera się na różnicy temperatur i masy.

Okna dachowe dlaczego montuje się je inaczej

Okna dachowe, czyli połaciowe, montuje się równocześnie z kryciem dachu, a nie po jego zamknięciu. To jedyny typ stolarki, który można i trzeba wstawić przed ułożeniem pokrycia, bo wymaga ścisłej współpracy z dekarzem i precyzyjnej obróbki blacharskiej wokół ramy.

Kołnierz paroprzepuszczalny okna dachowego wsuwa się pod kontrłaty i membrany dachowe, tworząc ciągłość warstwy wstępnego krycia. Bez tego połączenia woda spływająca po membranie przedostaje się pod pokrycie i kapie do wnętrza poddasza przy każdym większym deszczu.

Dekarz musi zaplanować wymianę okien dachowych już na etapie kosztorysu, bo każde okno wymaga wycięcia otworu w konstrukcji więźby dachowej. Rozstaw krokwi 80-90 cm pasuje do standardowych okien o szerokości 78 cm, ale przy rozstawie 100 cm potrzebujesz okna szerszego o 15 cm lub wymianu, czyli wstawienia belki poprzecznej wzmacniającej.

Markizy, rolety i akcesoria dachowe

Markizy zewnętrzne i rolety zacieniające montuj dopiero po ociepleniu poddasza, czyli po ułożeniu wełny mineralnej i folii paroizolacyjnej od wewnątrz. Montaż wcześniejszy grozi uszkodzeniem prowadnic przez ekipę ocieplającą.

Koszt samego okna dachowego z kołnierzem to 1800-3500 zł, markiza zewnętrzna 600-1200 zł, roleta wewnętrzna 300-700 zł, a sterowanie elektryczne z czujnikiem deszczu to wydatek rzędu 1200-2500 zł. Łączny budżet na jedno okno dachowe z pełnym wyposażeniem sięga 4500-8500 zł.

Przy wyborze okien dachowych zwróć uwagę na współczynnik przenikania ciepła Uw, który dla modeli energooszczędnych wynosi 1,0-1,2 W/m²K, a dla pasywnych spada do 0,77 W/m²K. Norma WT 2021 wymaga Uw ≤ 1,1 W/m²K w nowych budynkach, więc model pasywny spełnia wymóg z nawiązką.

Ciepły montaż okien i najczęstsze błędy inwestorów

Ciepły montaż, nazywany też montażem warstwowym, to technologia polegająca na wykonaniu trzech uszczelnień wokół okna: paroizolacji od wewnątrz, izolacji termicznej w środku oraz taśmy paroprzepuszczalnej od zewnątrz. Eliminuje mostki termiczne na styku okno-ściana, które w tradycyjnym montażu odpowiadają za 15-25% strat ciepła.

Warstwa wewnętrzna (folia paroizolacyjna lub taśma butylowa) blokuje przenikanie pary wodnej z wnętrza do pianki montażowej. Para wodna w kontakcie z zimną pianką skrapla się, zawilgocą ją i po dwóch sezonach grzewczych piana traci 30% właściwości izolacyjnych. Warstwa zewnętrzna (taśma paroprzepuszczalna) odprowadza wilgoć na zewnątrz i jednocześnie chroni przed wiatrem.

ParametrMontaż tradycyjnyCiepły montaż
Koszt materiałów na 1 okno40-80 zł180-350 zł
Koszt robocizny na 1 okno150-300 zł250-450 zł
Łączny koszt na 1 okno190-380 zł430-800 zł
Eliminacja mostków termicznychczęściowapełna
Oszczędność na ogrzewaniu rocznie0%10-15%
Trwałość pianki montażowej8-12 lat25-30 lat
Zgodność z WT 2021warunkowapełna

Ciepły montaż zwraca się finansowo w ciągu 4-6 lat w domu o powierzchni 120 m² z 8 oknami, a w budynkach pasywnych już po 2-3 latach. Koszt dodatkowy w stosunku do montażu tradycyjnego wynosi 2000-3500 zł dla całego domu, co stanowi ułamek procenta wartości inwestycji.

Najczęstsze błędy przy montażu okien

Montaż okien przed dachem to błąd numer jeden, który kosztuje inwestorów średnio 15 000-25 000 zł na naprawę zniszczonej pianki, ościeży i tynków. Drugi najczęstszy błąd, czyli brak zabezpieczenia profili folią malarską i taśmą PVC, prowadzi do zarysowań i zabrudzeń, których usunięcie z drewna lub PCV bywa niemożliwe.

  • Montaż w temperaturze poniżej -10°C bez pianki zimowej: piana nie wiąże i wypada z szczeliny po 6 miesiącach.
  • Użycie kotew montażowych w rozstawie powyżej 70 cm: ramy odkształcają się pod ciężarem własnym i obciążeniem wiatrem.
  • Brak klinów podparcia progu w drzwiach tarasowych HS: próg ugina się o 2-3 mm i skrzydło nie domyka się szczelnie.
  • Zbyt wczesny montaż okien drewnianianych (przed wyschnięciem murów): wilgotność powyżej 12% deformuje ramy w ciągu jednego sezonu.
  • Brak taśmy rozprężnej na parapecie zewnętrznym: woda wdziera się pod profil i zamarza, rozsadzając połączenie.

WAŻNE: Zgodnie z normą PN-EN 14351-1+A2:2016 okna fasadowe muszą posiadać deklarację właściwości użytkowych, a producent zobowiązany jest podać klasę wodoszczelności (min. 9A dla budynków mieszkalnych), przepuszczalność powietrza (klasa 4) oraz odporność na obciążenie wiatrem (klasa C3 dla Polski centralnej). Montażysta powinien odebrać okno z protokołem odbioru, w którym potwierdza brak uszkodzeń transportowych.

Odbiór montażu lista kontrolna

Po zakończeniu montażu każdego okna sprawdź osiem kluczowych elementów, zanim ekipa opuści budowę:

  • otwieranie i zamykanie skrzydeł działa płynnie, bez zacięć i tarcia,
  • uszczelki przylegają równomiernie na całym obwodzie (test kartką A4 wsuniętą w 4 punktach),
  • luz między ramą a skrzydłem wynosi 3-5 mm symetrycznie z każdej strony,
  • kotwy montażowe rozmieszczone co 70 cm w ścianie i co 30 cm od narożników,
  • pianka wypełnia szczelinę na całej głębokości bez przerw i ubytków,
  • folia paroizolacyjna od wewnątrz i taśma paroprzepuszczalna od zewnątrz są ciągłe, bez dziur,
  • parapet zewnętrzny wystaje 30-40 mm poza lico ściany i ma kapinos,
  • okucia antywłamaniowe mają kształtki grzybkowe rozmieszczone co 80 cm.

Protokół odbioru montażu podpisuje inwestor i kierownik ekipy. Dokument stanowi podstawę reklamacji, gdy w ciągu 5 lat pojawią się wady wykonawcze. Rękojmia na montaż okien wynosi 5 lat zgodnie z art. 568 Kodeksu cywilnego, a gwarancja producenta na profile sięga 7-10 lat w zależności od producenta.

Harmonogram prac okiennych w liczbach

Dom jednorodzinny o powierzchni 150 m² z 12 oknami fasadowymi i 4 dachowymi wymaga 3-5 dni roboczych na montaż wszystkich okien fasadowych i 2-3 dni na dachowe (jeśli odbywa się równolegle z kryciem dachu). Ekipa montażowa liczy zwykle 2-3 osoby.

Folię malarską i taśmę PVC na zabezpieczenie okien kupuj w rolkach o szerokości 50 cm i 25 cm. Koszt kompletu na dom 150 m² wynosi 200-400 zł. Folię zdejmuj po tynkowaniu i malowaniu, nie później niż 4 miesiące od montażu, bo klej taśmy wnika w profile i trudno go usunąć.

W programie Czyste Powietrze, aktualnym na rok 2026, wymienisz stare okna na nowe o Uw ≤ 0,9 W/m²K z dotacją do 1500 zł za jedno okno, pod warunkiem że wymiana stanowi element kompleksowej termomodernizacji. Wniosek składasz przez wojewódzki fundusz ochrony środowiska.

Źródła i normy

Treść artykułu oparto na Warunkach Technicznych 2021 (Rozporządzenie Ministra Rozwoju z dnia 5 października 2017 r.), normie PN-EN 14351-1+A2:2016 dotyczącej okien i drzwi zewnętrznych, instrukcjach ITB nr 421/2019 (montaż okien w ścianie warstwowej) oraz kodeksie cywilnym (art. 568 rękojmia). Dane kosztowe pochodzą z raportów Seko Budownictwa 2024 i średnich cen rynkowych producentów profili PVC w Polsce. Adresy źródeł: isap.sejm.gov.pl, itb.pl, pn-en-14351-1.info.
